Uitvoering fiets- en wandelpadennetwerk Moerdijk
Het realiseren van een vrijliggend fietspad tussen Zevenbergen en de kern Moerdijk voor een veilige fietsroute.
Wat is de laatste stand van zaken?
Voor de uitvoering wordt het fietspad in fases aangelegd. Het totale tracé is opgedeeld in vier deeltrajecten, met per deel de volgende planning en aandachtspunten:
Deel 1 (Johan Willem Frisostraat): start Q3 van 2026
We gaan het fietspad en de omgeving opknappen. Dat is nodig om het fietspad weer veiliger en prettig te maken voor iedereen. Tijdens de werkzaamheden herstellen we het asfalt. Tijdens het werk zorgen we er ook voor dat de aanwezige bomen goed beschermd blijven.
De werkzaamheden staan gepland van 31 augustus t/m 16 september 2026.

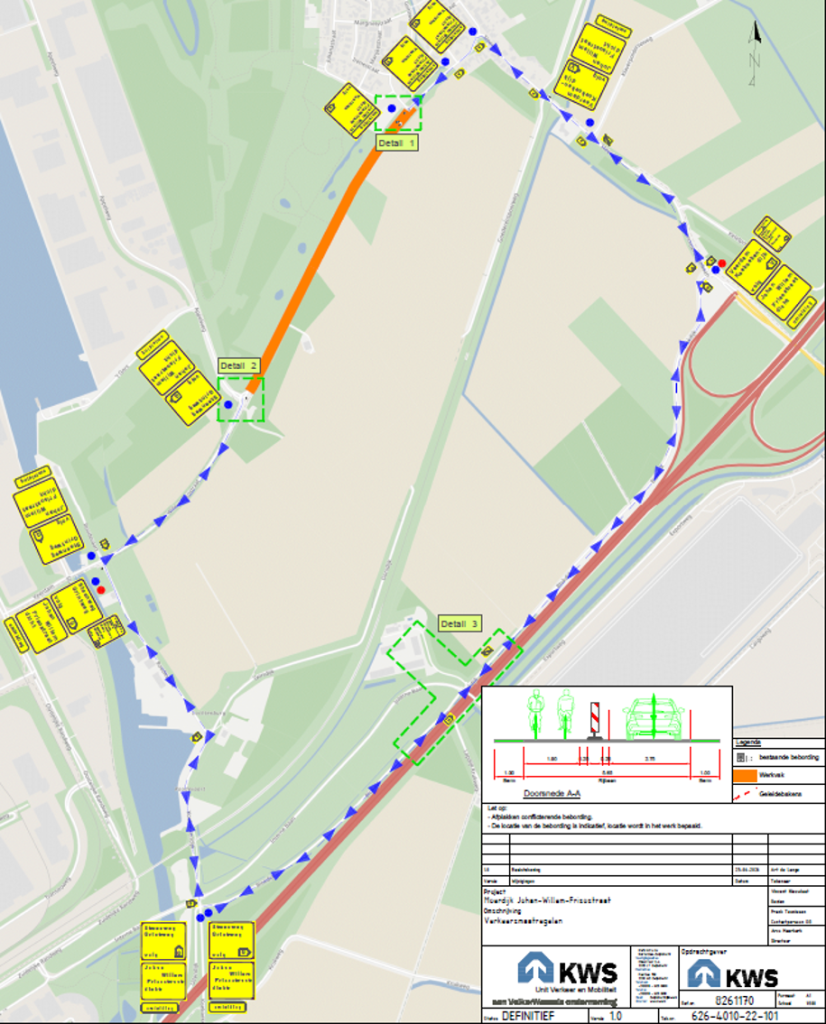

We begrijpen dat werkzaamheden vervelend kunnen zijn. De Johan Willem Frisostraat wordt tijdens de werkzaamheden afgesloten voor doorgaand verkeer. Er wordt een omleidingsroute ingesteld, zie de afbeelding hieronder.

Heeft u vragen of zorgen over de werkzaamheden? Neem dan gerust contact op met Dennis van de Luijtgaarden, Hij is bereikbaar via 14 0168.
Deel 2 (kruispunt Appelweg tot brug Roode Vaart): start eind 2026 / begin 2027
De start is afhankelijk van het verkrijgen van watervergunningen, de voortgang van grondverwerving en de uitkomsten van aanvullende onderzoeken op het gebied van bodem en ecologie.
Deel 3 (brug Roode Vaart tot en met onderdoorgang A17): eind 2026 / begin 2027 (gelijktijdig met deel 2)
Ook dit deel is afhankelijk van grondverwerving en aanvullend ecologisch onderzoek (flora en fauna). Daarnaast is goedkeuring van Rijkswaterstaat nodig voor het fietspad onder het viaduct (vergunning).
Deel 4 (A17 tot Zevenbergen Noord): start Q2/Q3 2027
De planning van dit traject is sterk afhankelijk van twaalf aanvullende onderzoeken naar flora en fauna, evenals van natuurcompensatie en natuurverbetering. Dit gebeurt in afstemming met de provincie Noord-Brabant, Waterschap Brabantse Delta, Staatsbosbeheer en het Havenbedrijf Moerdijk.
Waar ligt deze locatie?
Planning
Ontwerp
Q1 2026 – Q2 2026
Uitvoering
Q3 2026 – Q2/Q3 2027
Afronding
Q2 2028- Q4 2028
Evaluatie
Q1 2029
Contact
Projectmanager Mike van de Waeter
Postbus 4
4760 AA Moerdijk
Tel: 14 0168
Mail: info@moerdijk.nl
